Maintenance des rayonnages : organiser les interventions et leur suivi

7 min de lecture0 vues
Desserte avec caisse à outils et gants devant des palettiers vides et une barrière rouge et blanche.
Vue d’ambiance : matériel préparé près d’une zone de rayonnages vide, dont l’accès est délimité.

La maintenance des rayonnages consiste à organiser les actions nécessaires pour conserver une installation utilisable dans les conditions prévues. Après une anomalie, l’enjeu n’est pas seulement de commander une pièce : il faut préciser les mesures de protection, préparer l’intervention et conserver une trace de sa réalisation.

Ce guide s’adresse aux responsables d’entrepôt, de maintenance et d’exploitation, principalement pour les palettiers statiques en acier. Il traite de l’organisation des interventions. Les méthodes de réparation, le choix des composants et les conditions de remise en service doivent être définis par les personnes compétentes, avec les prescriptions du constructeur.

Maintenance des rayonnages : distinguer contrôle et intervention

L’inspection relève l’état de l’installation et les anomalies observées. La maintenance organise leur traitement et les actions d’entretien prévues. Un rapport identifie donc des suites à donner ; sa réception ne signifie pas que les travaux sont réalisés.

Gardez deux informations distinctes dans votre suivi : ce qui a été constaté et ce qui a effectivement été fait. Notre article sur le contrôle des rayonnages et les inspections explique la première partie. Ici, l’objectif est de rendre la seconde vérifiable, depuis la demande jusqu’à la clôture.

Signaler une anomalie sans attendre le prochain chantier

Prévoyez un interlocuteur identifié et un moyen simple de lui transmettre les signalements. Relevez la zone, la rangée et la travée, puis décrivez le fait observé. Une photo prise depuis un endroit sûr peut compléter le message ; elle ne suffit pas à décider de la gravité ni de la capacité restante du rayonnage.

Lorsqu’un dommage peut compromettre la sécurité, ne poursuivez pas l’utilisation de la zone concernée et faites déterminer les mesures nécessaires. Le guide HSE sur la sécurité du stockage préconise d’empêcher l’utilisation d’un rayonnage dangereux jusqu’au traitement du dommage. Cette source britannique apporte un repère de prévention, pas une règle juridique française.

La dépose des charges doit elle-même être organisée selon l’état de l’installation. N’improvisez pas une manœuvre auprès d’un rack potentiellement instable. Le calendrier commercial ou la disponibilité d’une pièce ne doivent pas décider du maintien en exploitation.

Préparer un dossier d’intervention précis

Avant de demander une date ou un prix, réunissez les éléments qui permettront à l’intervenant de comprendre le besoin. Un message indiquant uniquement « réparation de rack » ne distingue ni le matériel concerné ni les contraintes du site.

  • Le matériel : fabricant, gamme et références connues, avec notices et plans disponibles.
  • Le constat : repérage exact, description, photos et rapport de contrôle s’il existe.
  • La situation : charges présentes, restrictions appliquées et activité maintenue à proximité.
  • Le périmètre attendu : éléments à examiner, travaux proposés, documents et vérifications à prévoir.

Signalez les références inconnues au lieu de les déduire d’une couleur ou d’une ressemblance. Faites confirmer la compatibilité des composants retenus. La brochure INRS ED 771 sur les rayonnages métalliques renvoie aux instructions du constructeur pour les réparations et demande de proscrire les redressages et les ajouts par soudure, sauf accord écrit du constructeur.

Dans la proposition reçue, distinguez les fournitures, l’intervention sur place, les moyens nécessaires et les exclusions. Faites préciser les points qui restent à confirmer avant le démarrage. Cela permet de comparer des périmètres réels, sans réduire le choix au montant de la pièce remplacée.

Organiser les travaux avec l’activité du site

L’INRS recommande de préparer la maintenance à partir de la situation réelle : compétences, pièces, outils, accès, moyens de manutention et risques de l’intervention. Cette préparation doit être réexaminée juste avant les travaux si les conditions ont changé.

Repérez les emplacements à rendre accessibles, les itinéraires de livraison et la place nécessaire aux intervenants. Convenez de la personne qui prépare chaque zone et vérifiez que le calendrier inclut ce travail. Un créneau annoncé ne garantit pas que l’intervention puisse commencer.

Lorsque plusieurs entreprises travaillent sur le site, les risques liés à leurs activités simultanées doivent être examinés ensemble. Le dossier INRS sur la préparation des interventions extérieures décrit notamment les échanges d’informations et l’inspection commune préalable. Faites déterminer les mesures et documents applicables à l’opération.

Un changement de livraison, de circulation ou de zone disponible doit être signalé au responsable de l’intervention. Ne laissez pas les équipes découvrir ces écarts au moment de travailler. Les consignes transmises aux équipes d’exploitation doivent rester cohérentes avec l’avancement réel des travaux.

Vérifier la fin des travaux et conserver les preuves

À l’issue de l’intervention, l’INRS recommande de vérifier l’équipement et d’indiquer explicitement la fin des travaux à l’exploitation. Définissez en amont qui réalise les vérifications nécessaires, qui transmet le résultat et comment les restrictions seront levées. Le départ de l’équipe ou la réception d’une facture ne suffisent pas à documenter cette étape.

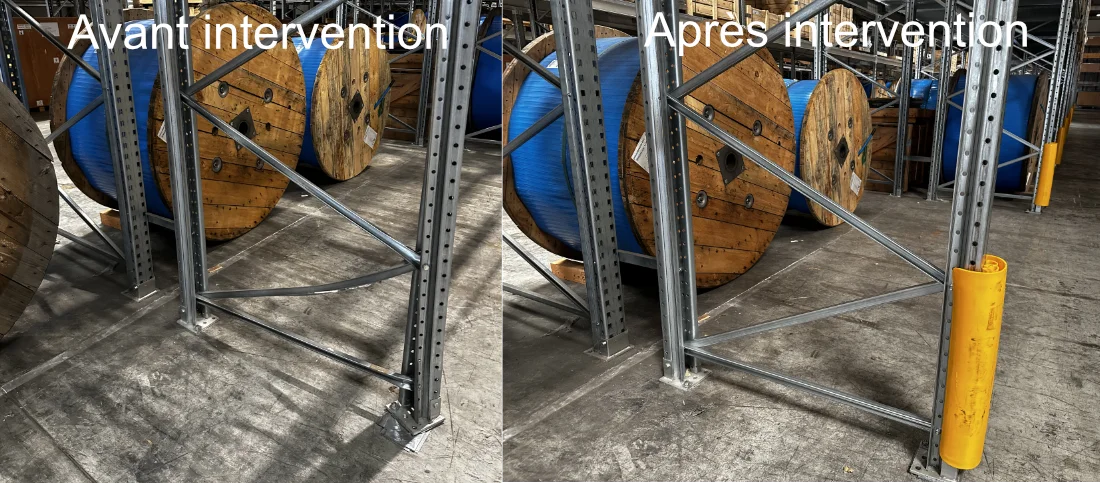

Deux vues du même rayonnage avec tourets : diagonale déformée à gauche, diagonale droite et protection jaune à droite.
Avant intervention à gauche : une diagonale présente une déformation visible. Après intervention à droite : la diagonale apparaît rectiligne et une protection jaune est présente. La photo ne précise pas la méthode de réparation.

L’ED 771 recommande aussi de conserver les anomalies, les dates et les travaux réalisés dans un registre. Le tableau suivant propose une trame simple de suivi, à adapter à votre organisation.

RubriqueInformation à conserver
RepérageZone, rangée, travée et référence du signalement.
TraitementIntervention réalisée, pièces identifiées et date.
VérificationCompte rendu, auteur du contrôle et résultat communiqué.
ClôtureRéserves restantes, restrictions éventuelles et information à l’exploitation.
Exemple de suivi documentaire d’une intervention de maintenance.

Associez les pièces au même repère de zone : demande, proposition, compte rendu et suite donnée. Une photo après travaux est utile, mais ne remplace pas les vérifications requises. Si une réserve subsiste, gardez-la visible avec un responsable et une prochaine action identifiés.

Utiliser l’historique pour préparer les prochaines actions

Des interventions répétées au même endroit méritent un examen de leur cause. Rassemblez les circonstances connues : moment du signalement, opération en cours, charge manutentionnée et évolution récente de l’organisation. Ces éléments aident à décider ce qu’il faut analyser, sans attribuer d’emblée le problème à une personne ou au matériel.

Le retour d’expérience permet de revoir la préparation et les consignes. Toute évolution de la configuration ou des protections doit néanmoins être étudiée avec les interlocuteurs compétents ; un historique de chocs n’autorise pas à déplacer ou modifier spontanément la structure.

Pour présenter votre besoin à TANDT Company, préparez les informations du dossier et consultez nos prestations de montage, démontage et maintenance de rayonnages. Précisez ce qui est connu, ce qui reste à examiner et les contraintes d’exploitation.

Questions fréquentes

Un contrat dispense-t-il de signaler les chocs ?

Non. Une intervention programmée ne remplace pas le signalement d’une anomalie nouvelle. Prévenez l’interlocuteur désigné et faites réévaluer la situation. Le contrat doit préciser comment les demandes imprévues sont prises en compte.

Peut-on redresser soi-même un montant ?

N’improvisez pas cette réparation. L’INRS demande de proscrire les redressages et les ajouts par soudure, sauf accord écrit du constructeur. Faites déterminer la solution adaptée à l’élément et à l’installation ; une apparence redressée ne démontre pas sa résistance.

Peut-on intervenir sans arrêter tout l’entrepôt ?

Cela dépend du périmètre et des risques. L’intervention peut nécessiter de rendre certaines zones indisponibles et de modifier temporairement les circulations. Faites définir cette organisation avant les travaux ; ne présumez pas que l’activité voisine pourra être maintenue.

Une photo suffit-elle pour commander les pièces ?

Elle aide à préparer l’échange, mais peut laisser invisibles des références, des dimensions ou des particularités d’assemblage. Transmettez aussi les documents disponibles et faites confirmer l’identification ainsi que la compatibilité avant la commande.

À propos de l’auteur

Andrei T.

Découvrir TANDT Company
Votre projet de stockage

Passons du conseil à votre projet.

Présentez-nous votre besoin en rayonnage, en aménagement ou en installation.

Parler de mon projet
